VDA6.3黄皮书已经发布了,今天我们继续和大家一起分享VDA6.3黄皮书变更部分,顺便复习2016版的VDA6.3要求
总体变化:
P2部分
上次我们对VDA6.3:2016和VDA6.3:2022黄皮书的P2的前三个条款进行了对比,今天我们一起针对VDA6.3P2的最后几个条款展开说明
P2.4条款:
本条款变化的内容不多,主要增加了软件有关的质量活动应该是APQP活动的一部分,长久以来在汽车行业大家一直按照讲APQP最为产品实现策划的主要方式,但是大家在应用的时候总是搞不清项目管理和APQP的差异,这篇文章大家可以参照一下:VDA6.3中的项目计划和质量计划你能分清吗?

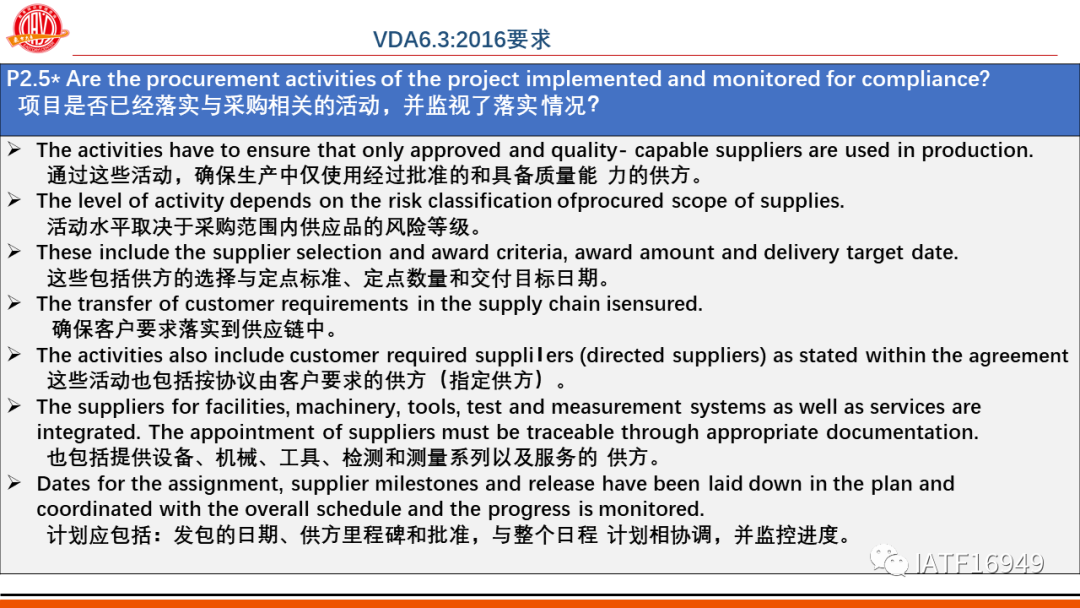

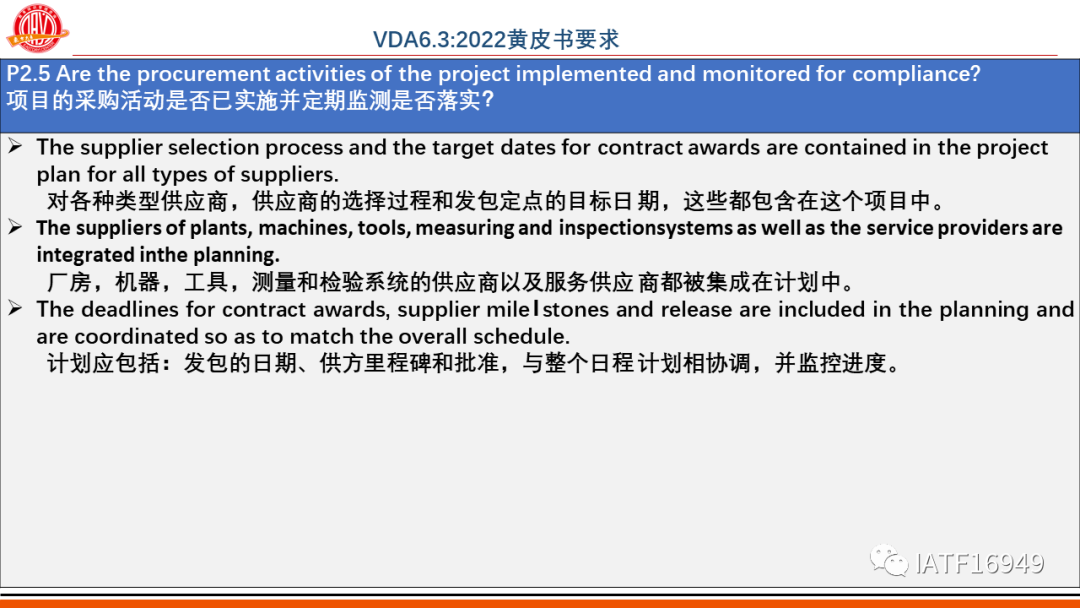

P2.5条款:
本条款变化的内容没有太多细节变化,16版中这条是*号问题,新版不是*号问题了,*号放到了2022新增的3.5采购活动策划这里了,这次把2.5一拆三(2.5-3.5-4.5)是对供应链管理的强化

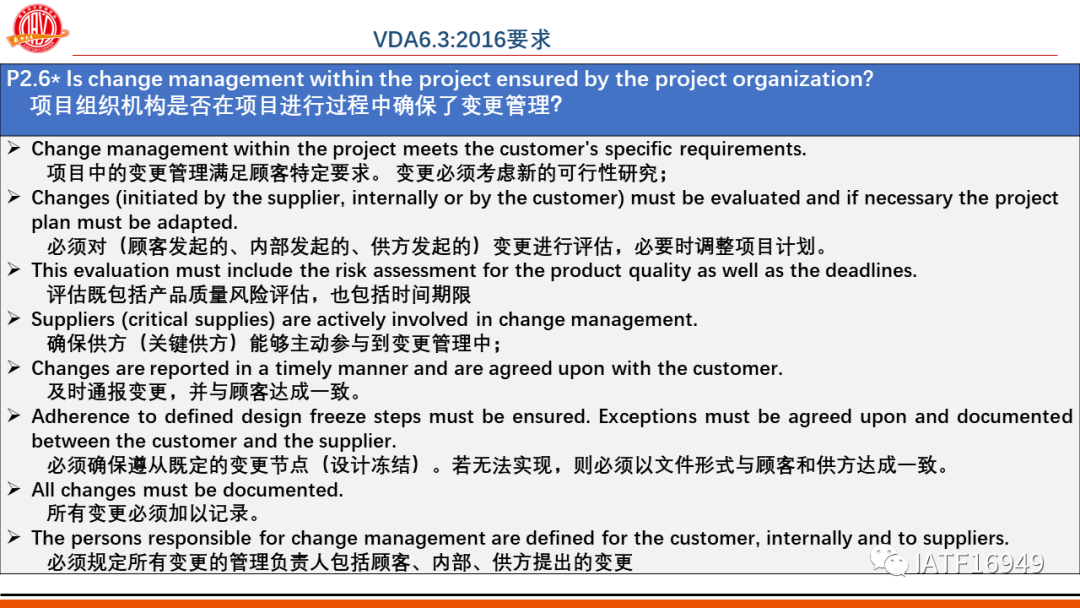

P2.6条款:
变更管理这条,总体没有啥变化,但是新项目时的变更管理也一直是项目管理中的难点,这部分大家有任何好的建议都可以在下方留言

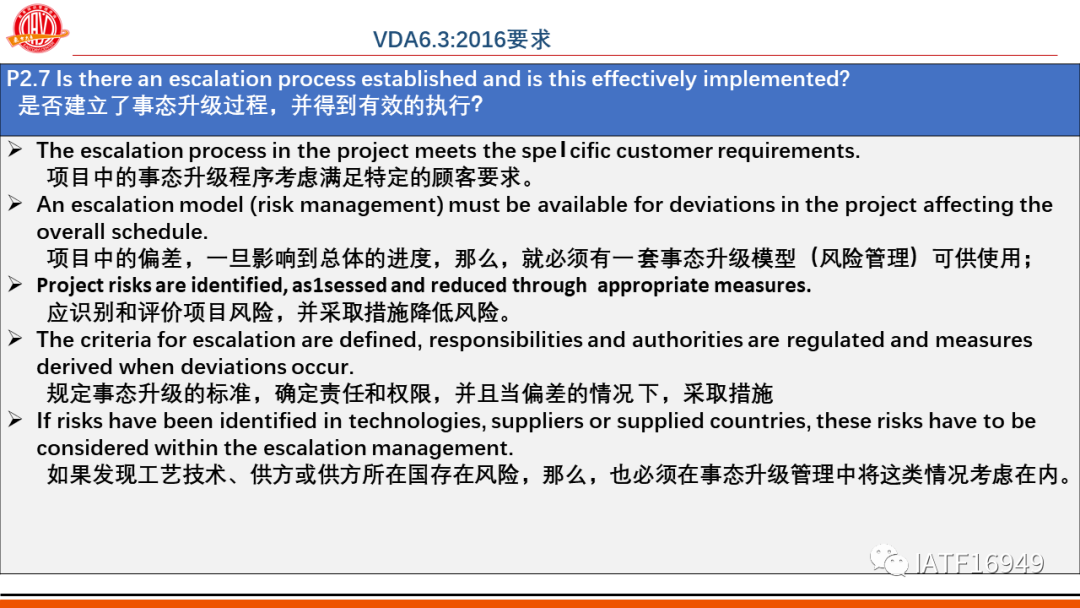

P2.7条款:
在草案版中删除了2.7这个条款,但是不代表2.7的要求就不要求了,只是把2.7要求分解到各个条款中了而已,主要的升级管理要求融合到2.1要求中了
今天我们就列出三个条款喜欢能和大家一起讨论,更多的讨论欢迎大家进群分享案例做法和最佳实践。
